- Дипломная работа: Бизнес-планирование в проектной деятельности (на примере создания металло-сервисной базы)
- Введение
- Глава 1. Методологические основы бизнес-планирования в управлении проектами
- 1.2 Бизнес-план как эффективный инструмент достижения целей проекта
- 1.3 Организация процесса бизнес-планирования
- Глава 2. Бизнес-план создания нового производства
- 2.1 Резюме проекта
- 2.2 Анализ положения дел в отрасли
- 2.3 План производства
- 2.4 Организационный план
- 2.5 Финансовый план
- 2.6 Анализ рисков проекта

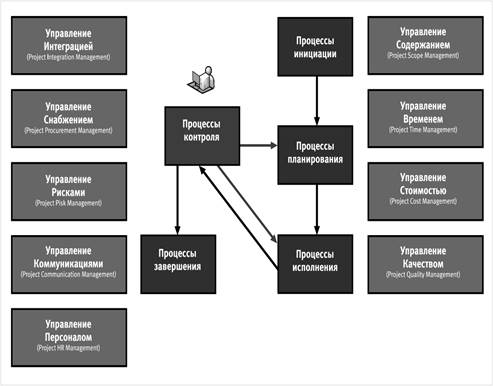

- Глава 3. Формирование системы управления проектом
- 3.1 Организация работ по проекту
- 3.2 Расчет затрат на предпроектные работы
- 3.3 Контроль проекта
- 3.4 Закрытие проекта
- Заключение
- Список использованной литературы
- Приложения
Дипломная работа: Бизнес-планирование в проектной деятельности (на примере создания металло-сервисной базы)
Название: Бизнес-планирование в проектной деятельности (на примере создания металло-сервисной базы) Раздел: Рефераты по маркетингу Тип: дипломная работа Добавлен 13:49:40 25 апреля 2011 Похожие работы Просмотров: 3329 Комментариев: 14 Оценило: 3 человек Средний балл: 5 Оценка: неизвестно Скачать | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
№ | Наименование | Кол-во | Примечание |
1. | Расчетная площадь земельного участка, м2 | 3 Га | Расчетная |
2. | Площадь застройки, м2 | здания и сооружения пром. Площадки, помещения охраны и тд. | |
3. | Плотность застройки, % | 30 | С учетом открытого склада площадью 20 000 м2 |
4. | Площадь озеленения, м2 | 30 | |
5. | Площадь покрытия тротуаров, м2 | 300 | |
6. | Протяженность железнодорожных путей, км | 0,23 | Один, в перспективе два тупика |
7. | Площадь автодорог и площадок с асфальто — бетонным покрытием, м 2 . | 3000 | Включая стоянку автотранспорта при оформлении документов и поддерживающей парковки при движении между точками (заезд — оформление документов — отгрузка-взвешивание-проверка документов — выезд) |
Вертикальная планировка участка должна быть с перепадом от нулевой отметки не более +\-1,3 м.
На первом этапе на площадке предполагается организация поступления грузов и частичная отгрузка готовой продукции железнодорожным транспортом. Грузопоток составит до 140 000 тн/год. (табл.2).
Грузопотоки на производственной базе
№ | Наименование грузопотоков | Товарная масса в год, тн. | Количество мест | Примечание |
1. | Входящие потоки ж/д | 140 000 | 2 точки | Два козловых крана |
2. | Входящие потоки автотранспорт | — | 2 точки | Возможен прием и обработка стороннего металла на склад металла сторонним транспортом |
3. | Выходящие потоки ж/д | — | 2 точки | Два козловых крана |
4. | Выходящие потоки автотранспорт | 140 000 | 2 точки | Два мостовых крана |
Для работы производственной площадки требуется участок, площадью 3 Га. Он состоит из крытого ангара с установленным в нем производственным оборудованием (площадью 10000 кв. м.). И открытой площадки-склада продукции площадью 2 Га. Предполагается покупка данного участка с готовым ангаром. Ориентировочная стоимость участка — 56,7 млн. руб.
Для работы производственного комплекса требуется производственное оборудование, оборудование для проведения погрузочно-разгрузочных работ, а также дополнительное оборудование. Погрузочно-разгрузочное оборудование состоит из двух козловых кранов для открытой площадки, грузоподъемностью 15 тн. и двух мостовых кранов грузоподъемностью 12,5 тн. для закрытого ангара.
Описание технологического оборудования по цехам
Для реализации проекта необходимо подготовить участок, оборудованный трубопрокатным цехом, трубогибочным станком, оборудованием для резки рулонов в штрипс, фаскорезами, правильно-отрезными станками, двумя мостовыми и козловыми кранами и пр. Основные требования к данному оборудованию диктуются технологией.
Количество единиц указанного оборудования и его типоразмеры зависят от объема и номенклатуры выпуска металла.
Ниже приведена сводная таблица по оборудованию, необходимому к приобретению для работы производственной площадки.
Сводный список необходимого оборудования
Назначение | Оборудование | Кол-во, шт. | Цена, тыс. руб. (монтаж + НДС) |
Трубопрокатный цех | АПР | 1 | 3 300 |
Трубопрокатный стан | 1 | 61 566 | |
Правильно-отрезной цех | Правильно-отрезная машина | 1 | 2 310 |
Сетка | Стан по производству арматурной сетки | 1 | 2 970 |
Трубогибочный цех | Трубогиб | 1 | 1 980 |
Обогрев | Тепловая пушка | 10 | 550 |
Тепловая завеса | 4 | 440 | |
Краны | Козловой кран | 2 | 6 600 |
Мостовой кран | 2 | 6 600 | |
Обработка изделий | Фаскорезы | 3 | 1 320 |
Основным производителем оборудования, предназначенного для установки на производственной базе, является Китай. Выбор в пользу данной страны-производителя во многом обусловлен низкой ценой покупки и обслуживания оборудования, а также сравнительно хорошими техническими характеристиками дынных агрегатов.
В качестве поставщика оборудования для погрузочно-разгрузочных работ рассматриваются российские производители, такие как Бываловский Машиностроительный Завод, Росмашстрой и др. Изделия данных заводов отличаются невысокой ценой, хорошим качеством и сопровождаются высоким уровнем сервиса как в процессе установки оборудования, так и в эксплуатационный период.
2.4 Организационный план
Компания будет являться Обществом с Ограниченной Ответственностью (ООО). Эта административно-правовая форма выбрана в связи с тем, в ООО уставный капитал создается за счет средств учредителей, финансовых средств у которых достаточно для строительства подобного учреждения без привлечения кредитов со стороны. Также это обусловлено простотой регистрации ООО и имущественно-налоговыми преимуществами.
Деятельность Общества регулируется Гражданским кодексом Российской Федерации, Федеральными законами Российской Федерации и другими нормативными актами Российской Федерации, учредительным Договором, Уставом. Внутренний регламент утверждается общим собранием и регулирует внутренние взаимоотношения акционеров, а также другие вопросы, касающиеся деятельности Общества.
Общество будет юридически независимым, при этом может иметь бренд, схожий с брендом компании заказчика, тем самым будет обозначена единая концепция в работе двух фирм.
Отчетность перед инвесторами предполагается быть письменной, и подаваться один раз в месяц (с собранием всех заинтересованных сторон не реже 1 раза в месяц).
Бизнес-планом предполагается, что складской персонал, осуществляющий подачу сырья и отгрузку готовой продукции, а также охрана складского комплекса, включена в стоимость, так как участок предполагается покупать, а не брать в аренду (в данном случае оплата их труда лежала бы на арендодателе).
При изменении реальных условий (в сравнении с параметрами бизнес-плана), количество персонала и затраты на оплату труда возрастут пропорционально количеству дополнительно нанятого персонала.
Необходимый для организации производственного процесса персонал будет подобран непосредственно к началу производства.
Заработная плата будет зависеть от должностных обязанностей сотрудника. Ниже приведен рекомендованный размер месячного оклада некоторых сотрудников:
Управляющий — 70 000 руб. /мес.
Главный инженер — 50 000 руб. /мес.
Разнорабочий — 17 000 руб. /мес.
Механик — 30 000 руб. /мес.
Прочие — 25 000 руб. /мес.
Ниже приведены расчеты потребности в персонале по каждому подразделению.
Для обеспечения складской логистики потребуется две отгрузочных бригады. В каждой бригаде должны быть: кладовщик, крановщик, мастер, по 4 стропальщика.
Ниже приведена сводная таблица потребности в складском персонале по двум бригадам, а также произведен расчет месячного ФОТ.
Персонал | Количество | Зарплата | Итог |
Мастер | 2 | 25000 | 50000 |
Крановщик | 2 | 25000 | 50000 |
Кладовщик | 2 | 25000 | 50000 |
Стропальщик | 8 | 17000 | 136000 |
Итого | 14 | 286000 |
ФОТ по отделу — 286 000 руб. /мес.
Среднемесячная зарплата по складскому персоналу — 20430 руб. /мес.
В соответствии с концепцией данного бизнес-плана, предусматривается создание трубопрокатного производства, цех по резке рулонов в штрипс, правильно-отрезного цеха, трубогибочного производства (изготовление металлокострукций) и производства по изготовлению сетки.
Ниже мы рассмотрим потребность в персонале по каждому из вышеперечисленных производств более детально.
Для общего руководства производственной площадкой требуются два управляющих:
Начальник базы — 70 000 руб. /мес.
Главный инженер (он же зам. Генерального директора) — 50 000 руб. /мес.
Также для поддержания и ремонта оборудование производственного комплекса требуется привлечение на работу двух механиков с зарплатой в 30 000 руб. /мес.
Управляющий, офисный и технический персонал
Персонал | Количество | Зарплата | Итог |
Начальник базы | 1 | 70000 | 70000 |
Главный инженер | 1 | 50000 | 50000 |
Офисные работники | 5 | 30000 | 150000 |
Механики | 2 | 30000 | 60000 |
Бухгалтер | 1 | 30000 | 30000 |
Итого | 14 | 360000 |
Предполагается обеспечить круглосуточную работу данного производства. В связи с этим, необходимо сформировать 2 смены (16 часа) по 4 человека в каждой. Также необходимо наличие в данном цехе трех дополнительных (резервных) работника — по одному на смену.
Потребность в разнорабочих — 10 человек.
ФОТ по цеху — 170 000 руб. /мес.
Цех продольной резки рулонов в штрипс
Предполагается обеспечить круглосуточную работу данного производства. В связи с этим, необходимо сформировать 2 смены (16 часа) по 2 рабочих в каждой. Также необходимо наличие в данном цехе одного дополнительного (запасного) работника — по одному на смену.
Потребность в разнорабочих — 6 человек.
ФОТ по цеху — 102 000 руб. /мес.
Предполагается обеспечить двухсменную работу данного производства. В связи с этим, необходимо сформировать 2 смены (16 часов) по 2 рабочих в каждой.
Потребность в разнорабочих — 4 человека.
ФОТ по цеху — 68 000 руб. /мес.
Предполагается обеспечить двухсменную работу данного производства. В связи с этим, необходимо сформировать 2 смены (16 часов) по 1 рабочему в каждой.
Потребность в разнорабочих — 2 человека.
ФОТ по цеху — 34 000 руб. /мес.
Цех по производству арматурной сетки
Предполагается обеспечить двухсменную работу данного производства. В связи с этим, необходимо сформировать 2 смены (16 часов) по 4 рабочих в каждой.
Потребность в разнорабочих — 8 человек.
ФОТ по цеху — 136 000 руб. /мес.
Ниже приводится сводная таблица потребности в персонале для рассматриваемых в данном бизнес-плане производств.
Сводная таблица потребности в персонале
Должность | Количество | ЗП (руб.) | Итог |
Управляющий, офисный и технический персонал | |||
Начальник базы | 1 | 70000 | 70000 |
Главный инженер | 1 | 50000 | 50000 |
Офисные работники | 5 | 30000 | 150000 |
Механики | 2 | 30000 | 60000 |
Бухгалтер | 1 | 30000 | 30000 |
Складской персонал | 150000 | ||
Мастер | 2 | 25000 | 50000 |
Крановщик | 2 | 25000 | 50000 |
Кладовщик | 2 | 25000 | 50000 |
Стропальщик | 8 | 17000 | 136000 |
Трубопрокатный цех | |||
Разнорабочие | 10 | 17000 | 170000 |
Цех продольной резки рулонов в штрипс | |||
Разнорабочие | 6 | 17000 | 102000 |
Трубогибочный цех | |||
Разнорабочие | 4 | 17000 | 68000 |
Правильно-отрезной цех | |||
Разнорабочие | 2 | 17000 | 34000 |
Цех по производству арматурной сетки | |||
Разнорабочие | 8 | 17000 | 136000 |
Итог | 54 | 1306000 |
Среднемесячная зарплата по всему производству — 20 530 руб. /мес. на человека.
Дополнительно предлагается ввести премиальный фонд, который зависит от объема производства и исполнения поставленных задач. Премии выдаются по служебной записке руководителя базы.
Планируемые объемы сбыта по интервалам планирования
После завершения установки, монтажа и отладки технологии оборудование полностью готово к работе. В течение первых двух лет с момента ввода в действие основного оборудования устанавливается следующий режим работы (табл.7).
План загрузки цехов
План загрузки мощностей, тн. /квартал | |||||
Квартал | Трубопрокатный | Правильно-отрезной цех | Сетка | Трубогибочный | ИТОГО |
1 | 0 | 0 | 0 | 0 | 0 |
2 | 0 | 0 | 0 | 0 | 0 |
3 | 1350 | 178 | 41 | 5 | 1575 |
4 | 2700 | 356 | 83 | 6 | 3146 |
5 | 4050 | 534 | 124 | 8 | 4717 |
6 | 5400 | 713 | 165 | 10 | 6288 |
7 | 6750 | 891 | 206 | 11 | 7859 |
8 | 8100 | 1069 | 247 | 12 | 9430 |
9 | 9450 | 1247 | 289 | 15 | 11002 |
10 | 10800 | 1425 | 330 | 20 | 12575 |
В связи с финансовым кризисом и его последствиями на рынке металлургии (снижение спроса), автор данного проекта рассчитывает проводить планомерное наращивание производственных площадей. Данное наращивание будет происходить линейно из расчета 12,5% прироста производительности в квартал. Таким образом, с момента начала выпуска продукции производственной площадки (3 квартал) выход на проектную мощность ожидается в 10 квартале. То есть срок, требуемый для вывода производства на заявленную мощность, составит 2 года.
График, демонстрирующий план загрузки мощностей по каждому производству, представлен на рис.3.

Рис.3. График загрузки мощностей основным производствам с момента начала производства (3 квартал) до выхода на проектную мощность (10 квартал)
Первые два квартала будет происходить закупка, монтаж и наладка основного оборудования, а также подготовка цеха к работе. Начиная с третьего квартала будет происходит частичная загрузка мощностей (12,5% от планируемой загрузки мощностей). В среднем планируется прирост загрузки на 12,5% от планируемого выпуска продукции в квартал. Таким образом, выход на проектную мощность, по мнению автора данного бизнес плана, ожидается в 10 квартале
Начиная с 10 квартала, с момента ввода основного оборудования, планируется полная загрузка производственных мощностей.
Планируемая производительность цехов рассчитывается из следующих данных:
1. Трубопрокатный цех: 43200 тн/год при двухсменной работе.
2. Правильно-отрезной цех: 5800 тн/год при двухсменной работе.
3. Цех по производству арматурной сетки: 1320 тн/год.
4. Трубогибочный цех: 80 тн/год.
Анализ рынка трубы и арматуры показывают, что закладываемые в расчет объемы можно считать обоснованными.
2.5 Финансовый план
Финансовый план составлен на перспективу двух лет с момента начала эксплуатации оборудования, исходя из периода окупаемости долгосрочных вложений.
Методика оценки, используемая в расчетах, соответствует принципам бюджетного подхода. В соответствии с принципами бюджетного подхода горизонт исследования (срок жизни проекта) разбивается на временные интервалы (интервалы планирования), каждый из которых рассматривается с точки зрения притоков и оттоков денежных средств. На основании потоков денежных средств определяются основные показатели эффективности и финансовой состоятельности проекта.
Расчеты выполнены в российской валюте, в постоянных ценах, принимаемых на момент формирования бизнес-плана (2-3 квартал 2009 г.), и соответствующего налогового окружения.
Расчеты выполнены методом «анализа изменений» (marginal cost analysis), основанном на определении и анализе изменений (приростов) доходов и затрат, связанных с осуществлением проекта.
Доходы проекта формируются из дополнительной прибыли от:
· увеличения цены на продукцию предприятия;
· увеличения объема производства.
Планируемый график выхода на проектную мощность представлен в табл.7 (Организационный план).
Доходы от реализации проекта представлены в таблице 8.
Доходы от проекта за 2 года (8 кварталов)
Цех\квартал | 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 |
Трубопрокатный цех | — | — | 29 700 000 | 59 400 000 | 89 100 000 | 118 800 000 | 148 500 000 | 178 200 000 |
Цех по производству сетки | — | — | 990 000 | 1 980 000 | 2 970 000 | 3 960 000 | 4 950 000 | 5 940 000 |
Правильно-отрезной цех | — | — | 3 918 750 | 7 837 500 | 11 756 250 | 15 675 000 | 19 593 750 | 23 512 500 |
Трубогибочный цех | — | — | 200 000 | 240 000 | 320 000 | 400 000 | 440 000 | 480 000 |
Итого | 0 | 0 | 34 808 750 | 69 457 500 | 104 146 250 | 138 835 000 | 173 483 750 | 208 132 500 |
Данные показатели рассчитываются исходя из графика загрузки мощностей и стоимости готовой продукции. Стоимость 1 тн. готовой продукции указана в таблице ниже.
Стоимость выпускаемой продукции для конечных потребителей по цехам
Цех | Стоимость, руб. /тн. |
Трубопрокатный цех | 22000 |
Цех по производству сетки | 24000 |
Правильно-отрезной цех | 22000 |
Трубогибочный цех | 40000 |
Анализ рынка черного металла и предварительно заключенные соглашения показывают, что закладываемые в расчет объемы производства можно считать обоснованными.
В качестве метода расчета и калькулирования себестоимости продукции выбран расчет по переменным издержкам (direct-costing), как наиболее обеспечивающий базу для анализа при принятии управленческих решений. При этом постоянные расходы, состав и ставки налогов приняты неизменными на протяжении всего периода исследования.
В составе текущих затрат проекта выделяются и обосновываются:
2. Затраты на оплату труда.
3. Общепроизводственные расходы.
4. Общехозяйские расходы.
5. Затраты на увеличение оборотного капитала.
Описание текущих (производственных) затрат проекта по интервалам планирования представлено в Приложении 1 (приводятся данные с момента пуска оборудования в эксплуатацию — 3 квартал до достижения точки окупаемости — 14 квартал).
Потребность в инвестициях в организацию производственного участка составляет 179 056 106 руб.
Структура инвестиций в проект представлена в таблице 10 [29] .
Структура инвестиций в фиксированных ценах, руб.
Закупка основного оборудования | 1 квартал | 2 квартал |
Трубопрокатный цех | 61 565 632 | — |
Сетка | 2 970 000 | — |
АПР | 3 300 000 | — |
Правильно-отрезной цех | 2 310 000 | — |
Трубогибочный цех | 1 980 000 | — |
Прочее оборудование | — | |
Краны | 13 200 000 | — |
Оборудование для обогрева помещений | 990 000 | — |
Фаскорезы | 1 320 000 | — |
Стоимость производственной площадки | 56 700 000 | — |
Стоимость документации проекта | 2 872 000 | — |
Затраты на оборотный капитал[30] | ||
Сетка | — | 697 000 |
АПР | — | 25 312 500 |
Трубогибочное пр-во | 110 000 | |
Правильно-отрезной цех | — | 3 471 000 |
ФОТ+вода+электричество | 2 257 974 | |
Итог | 147 207 632 | 31 848 474 |
Общие инвестиции | 179 056 106 |
Инвестиционные затраты проекта складываются из капитальных вложений, направленных на создание производственных цехов, а также средств, необходимых для увеличения чистого оборотного капитала.
Размер средств, необходимых для создания оборотного капитала, составляет около 12,5 % от базовых затрат на оборотный капитал, необходимых в 3 квартале от начала реализации проекта.
Общая величина инвестиционных затрат, необходимых для осуществления проекта составляет 179 056 млн. рублей. Из них 147 208 тыс. руб. составляют капитальные затраты и 29 590 тыс. руб. — затраты на увеличение оборотного капитала.
Капитальные вложения осуществляются в первые 2 квартала.
Помимо инвестиций в постоянные активы организации необходимо поддерживать запас оборотных средств (пропорционально изменению объема производства) обеспечивающий бесперебойную работу производства.
Потребность в оборотном капитале определена с учетом планируемых периодов оборота основных составляющих текущих активов и текущих пассивов. В частности:
· Запасы основных материалов ориентированы на режим поставки сырья для производства разнообразной металлопродукции по цехам. По условиям договоров с поставщиками материалов срок поставки составляет в среднем 1 месяц.
· Период пребывания готовой продукции на складе не превышает 30 дней [31] .
· Условием оплаты продукции является предоплата 20%. Средний срок оплаты счетов с учетом существующей практики расчетов с покупателями составляет 20 дней.
· Условием поставки материалов для производства является 20% предоплата. Средний срок авансовых платежей составляет 10 — 15 дней. Исходя из максимального по продолжительности срока предоплаты материалов принимаем его равным 30 дням.
· Частота выплат заработной платы составляет 2 раза в месяц.
В качестве привлекаемого источника финансирования инвестиционных затрат по проекту, как постоянных, так и связанных с увеличением чистого оборотного капитала, в расчетах рассматриваются заемные средства. На сегодняшний момент ставка процента кредитования составляет 22% годовых.
Предполагается получение кредита исходя из 100% привлечение заемного капитала. Тело кредита и платежи по процентам выплачиваются ежеквартально на протяжении 3 лет в размере 24 770 тыс. руб. /квартал. Общая сумма выплат по итогам 3-х лет составит 297 244 тыс. руб.
Сумма средств, необходимая для финансирования проекта, определена в размере 179,1 млн. рублей. Привлечение указанной суммы полностью покрывает инвестиционные затраты проекта, обеспечивая положительное сальдо денежных потоков в течение всего горизонта планирования.
В качестве источников финансирования текущей производственной деятельности выступают:
· авансы покупателей продукции компании (20% аванс является основанием для поставки продукции. В течение 20 дней конечный потребитель должен перечислить на расчетный счет организации оставшиеся 80% стоимости товара);
· устойчивые пассивы организации (имеется ввиду прибыль).
Показатели доходов (Net income), расходов (Total costs) и прибыли (Net Income) проекта зависят от:
1. Стоимости сырья для производства (оборотный капитал).
2. Объема реализации продукции и цены продажи готовой продукции конечным потребителям.
3. Затрат на персонал (предусматривается двусменная — 16 часовая работа), электроэнергию и прочие расходы.
4. Налоговой нагрузки.
В проекте предусматривается рост затрат на персонал (индексирование заработной платы сотрудников) в размере 10% в год или 2% в квартал. Также предусматривается рост стоимости сырья для производства в размере 12%. Так стабилизация экономической ситуации на рынке металлургии и мировой экономики в целом, по мнению ряда экспертов и автора данной работы, не произойдет в краткосрочной перспективе, в проекте не предусматривается рост цены на готовую продукцию. Также это соответствует пессимистическому варианту развития проекта. В случае роста цен на производимую продукцию показатели выручки и прибыли будут также увеличиваться.
Ниже на рис.4 приводятся данные по рассматриваемым в данном разделе показателям проекта в перспективе 5 лет (20 кварталов).

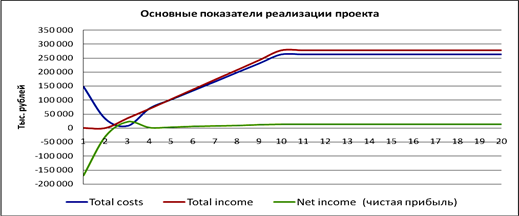

Рис.4. Основные показатели реализации проекта по интервалам планирования (кварталам) за 5 лет, тыс. рублей.
Из данного графика видно, что инвестиционная фаза проекта занимает 2 квартала.
В первом квартале, в соответствии с планом инвестиционных затрат, произойдет разработка документации проекта, покупка земельного участка под производственную площадку, закупка оборудования, его монтаж и пусконаладочные работы. Во втором квартале основными инвестиционными затратами будут являться затраты на пополнение оборотного капитала, которые необходимы для начала производства в 3 квартале.
В третьем квартале планируется начало производства в размере 12,5% от планируемого. Расходы, выручка и прибыль будут возрастать по мере роста загрузки производственных мощностей. Начиная с 10 квартала (выход на производства на проектную мощность) данные показатели будут меняться незначительно.
Характеристика эффективности проекта
При расчете ставки дисконтирования в качестве безрисковой ставки мы учитывали несколько показателей [32] :
· ставка по облигациям правительства США — 4,8% (считается абсолютно надежным вложением средств);
· премия за страновый риск для России — 1,9%.
Таким образом, показатель безрисковой ставки Risk free rate = 6,7%.
В качестве премии за риск возьмем экспертную оценку в 10%.
Рост цен на рабочую силу — 8% (индексирование з/п).
Рассматриваемая инвестиционная идея характеризуется следующими показателями:
1) NPV за 5 лет составит 2,317 млн. руб.

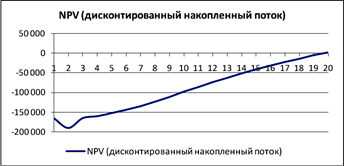

Рис.5. NPVпо интервалам планирования (кварталам) за 5 лет (20 кв.), тыс. руб.
Из приведенного графика видно, что до 20 квартала NPVнаходится в отрицательной зоне. Это значит, что дисконтированный срок окупаемости (PBP) проекта составляет 20 кварталов (5 лет).
2) Срок окупаемости полных инвестиционных затрат составляет 56 месяцев с момента начала инвестиций.
Таким образом, при заложенном в расчетах уровне доходов и затрат проект необходимо признать как эффективный.
Финансовую состоятельность проекта подтверждает положительный остаток свободных денежных средств на протяжении всего горизонта рассмотрения. Остаток свободных денежных средств необходим для минимизации рисков непредвиденных расходов на инвестиционной стадии.
Кроме этого, данный проект может быть реализован при 100% участии заемного капитала (кредитные деньги) исходя из ставки 22% годовых. А высокие положительные потоки ДС от текущей деятельности позволят полностью погасить кредит уже на 3 год работы проекта без возникновения задолженности на всем горизонте планирования.
Поэтому данный проект можно рассматривать как потенциально кредитоспособный.
В Приложении 2 приведена сводная информация по финансовой состоятельности проекта, по каждому цеху в отдельности. Стоит отметить, что в таблице все категории производственных затрат суммированы в показатель «общие затраты». Также горизонт планирования сокращен с 20 кварталов до 14.
В ходе проведенного анализа, были сделаны выводы, что средний срок окупаемости производств составляет около 3-х лет, а трубогибочное производство экономически невыгодно (средний убыток — 14 тыс. руб.) Вместе с тем, его наличие позволяет оказывать производственной площадке больший спектр услуг, что, в конечном итоге, дает дополнительные конкурентные преимущества перед конкурентами.
Таким образом, при заложенном в расчетах уровне доходов, текущих и инвестиционных затрат, проект необходимо признать как финансово состоятельный.
2.6 Анализ рисков проекта
Данный проект характеризуется высокой диверсификацией производства и малыми рисками благодаря организации нескольких производств на одной площадке:
3. Резка арматуры из бунт в прутки.
Таким образом, данное производство будет максимально защищено от неблагоприятной и сезонной рыночной конъюнктуре.
Диверсификация данного проекта является его уникальной отличительной чертой и отличает от аналогичных проектов на рынке. Создание производственного комплекса, состоящего из самых востребованных на рынке производств, под одной крышей даст проекту неоспоримые конкурентные преимущества. А небольшой размер предприятия и нахождение цехов на одной территории позволит более оперативно реагировать на рыночную ситуацию. В конечном итоге это позволит базе быстро приспосабливаться к меняющимся внешним условиям и угрозам, а также более экономично использовать ограниченный ресурс.
Небольшой размер предприятия позволит значительно сократить расход на персонал и логистику. Так механики и прочие производственные работники могут замещать друг друга на различных производствах, что позволит, в том числе, избежать простоя выпуска продукции на предприятии.
Дополнительным преимуществом планируемого к созданию проекта является обширная (около 2Га) открытая складская площадка. Она даст возможность готовить запасы произведенной продукции к сезону (наибольший спрос на металл наблюдается весной и осенью, что совпадает с сезонностью строительного рынка России). Вместе с тем в периоды сезонного спада можно принимать продукцию сторонних компаний-трейдеров на хранение и получать от этого дополнительный доход.
Методы снижения риска используются на инвестиционной и эксплуатационной фазах проекта, хотя разработка и планирование их осуществляется в течение прединвестиционной фазы одновременно с анализом риска.
Ниже приведены основные методы снижения риска.
1. Распределение риска между участниками проекта — передача части риска инвестора другим участникам (гаранту, заказчику, подрядчику). Обычная практика распределения риска заключается в том, чтобы сделать ответственным за риск того участника проекта, который в состоянии лучше всех рассчитывать и контролировать риск. Распределение риска реализуется при разработке контрактных документов и выражается в форме индексирования договорных цен между участниками, предоставления взаимных гарантий, разработки различных штрафных санкций и т.д.
2. Страхование риска — это передача части риска страховой компании. Суть страхования выражается в том, что инвестор готов отказаться от части доходов для того, чтобы избежать риска, снизить его степень.
В основном применяются только два вида страхования: имущественное и от несчастных случаев.
Формы имущественного страхования: страхование риска подрядного строительства (предназначено для страхования незавершенного строительства от риска материального ущерба — от пожара, стихийных бедствий); страхование оборудования, принадлежащего подрядчику.
Страхование от несчастных случаев: страхование общей гражданской ответственности; страхование профессиональной ответственности.
3. Резервирование средств на покрытие непредвиденных расходов. Наиболее сложной проблемой здесь является оценка величины необходимой суммы, подлежащей резервированию.
4. Снижение рисков в плане финансирования. Можно выделить несколько основных рисков при финансировании проекта:
· риск нежизнеспособности проекта — это риск неполучения инвестором планируемых доходов вследствие неудачи в реализации проекта. Для уменьшения этого вида риска необходимо детально проработать проект и разработать систему гарантий для инвестора. Гарантиями могут служить следующие инструменты: поручительство (гарантия) банка, залоговое обязательство, а также наличие контрактов на приобретение рядом организаций продукции, являющейся результатом реализации проекта;
· налоговый риск — связан с возможным изменением законодательства в процессе реализации проекта;
· риск неуплаты задолженностей — возникает при нарушении партнерами договорных обязательств, защититься от него можно путем создания резервных фондов. Финансовый план должен предусматривать возможность дополнительного финансирования, необходимость в котором может возникнуть из-за задержки платежей, значительного увеличения масштаба проекта или проблем, связанных с эксплуатацией. Необходимо установить контакт с отдельными контрагентами для обеспечения покрытия непредвиденных расходов;
· риск незавершения строительства — возникает в процессе строительства. Необходимо соглашение участников строительства и инвесторов относительно гарантий и ответственности при срыве сроков строительства (штрафные санкции).
Глава 3. Формирование системы управления проектом
В данной главе выпускной квалификационной работы мы рассмотрим систему управления проекта создания нового производства. Прежде всего, рассмотрим организацию работ по проекту, которые включают: формирование команды проекта, календарное планирование проекта, разработку бизнес-плана и сопроводительной документации, начало и контроль выполнения проекта.
3.1 Организация работ по проекту
Формирование команды проекта (OBS)
На начальном этапе необходимо набрать команду, которая будет заниматься прединвестиционной стадией проекта. Основные задачи данной команды следующие:
1. Подготовка основных документов проекта: бизнес-план, ТЭО, заключение по строительству, строительные сметы и проч.
2. Поиск строительных подрядчиков.
3. Поиск и заключение договоров на поставки с покупателями, заключение договоров с поставщиками сырья и оборудования.
Таким образом, данная команда должна состоять из компетентных специалистов в области реализации подобных проектов. Учитывая задачи, стоящие перед группой лиц на начальной стадии создания производства, размер команды не должен быть слишком большим, иначе это создаст трудности в координации и контроле их деятельности (не более 3-5 специалистов).
Также стоит посоветовать подбирать начальную команду из специалистов «широкого» профиля. Это важно в связи с тем, что на начальной (прединвестиционной) стадии задачи, стоящие перед командой, носят общий (подготовка бизнес-плана, поиск финансирования и пр.), а не узкоспециализированный характер (генеральный план строительства, строительство и пр.)
На начальном этапе проекта достаточно будет трех участников: менеджер проекта (поиск финансирования, разработка бизнес-плана), архитектор-инженера (разработка сопроводительных документов, получение разрешительной документации), менеджер по работе с подрядчиками и контрагентами (поиск поставщиков оборудования и сырья, покупателей).
Особенностью первой стадии проекта создания нового производства является формирования документов, доказывающих привлекательность объекта строительства для потенциальных инвесторов (будь то банк или частное лицо). Поэтому весьма полезным является заключение предварительных договоров на поставки товаров с покупателями (является показателем востребованности продукции будущего предприятия на рынке, обосновывает спрос для инвестора), что и планируется делать в нашем проекте.
На стадии реализации проекта, после получения финансирования, количество участников изменится в сторону увеличения. Проект можно поделить на 3 стадии: подготовка к строительству, строительство и ввод в эксплуатацию. На каждой из перечисленных стадий работают «свои» специалисты. При этом менеджер проекта участвует на всех стадиях жизненного цикла проекта, так как именно он должен понимать весь проект в комплексе, а не видеть только отдельные этапы его реализации.
В нашем случае можно предложить следующую структуру OBS и матрицу ответственности.
Таблица 11. Подготовка к строительству
Участник проекта | |||||
Менеджер проекта | Главный архитектор | Главный инженер | Юрист | ||
Подготовка договоров на покупку/аренду земли | У | П | Д | У | И |
Согласование строительства с государственными органами | У | П | Д | П | И |
Разработка общей стратегии строительства и пилотного графика производственных работ | У | Д | И | П | П |
Разработка генерального плана строительства | У | Д | И | П | П |
Утверждение пилотного графика работ и генерального плана | И | Д | Д | П | |
Выбор подрядчиков | У | П | И | П | У |
Заключение договора с подрядчиками | У | П | П | У | И |
Участник проекта | ||||||
Юрист | ||||||
Определение и утверждение стоимости работ, трудозатрат и сроков выполнения | У | Д | Д | И | П | |
Начало строительства | И | И | ||||
Контроль качества | И | И | ||||
Контроль за наличием и расходом материальных ресурсов | У | И | П | |||
Формирование отчета о ходе строительства | П | И | И | П | П |
Таблица 13. Ввод в эксплуатацию
Участники проекта | ||||||
Менеджер проекта | Менеджер по продажам | HR-менеджер | ||||
Выбор стратегии продвижения проекта на рынке | У | И | П | П | И | |
Выбор контрагента (маркетингового или рекламного агентства) | У | У | П | П | И | |
Набор обслуживающего персонала, обучение | П | П | П | И | П | И |
Продажи | П | И | П | П |
Календарное планирование проекта
Работы по реализации проекта будут проходить в несколько стадий: прединвестиционная и стадия реализации (подготовки к строительству и строительство). Ниже перечислены основные стали и их продолжительность.
Прединвестиционная стадия — 3 мес.
1. Подготовка основных документов проекта: бизнес-план, ТЭО, заключение по строительству, строительные сметы и проч.
2. Поиск строительных подрядчиков.
3. Поиск и заключение договоров на поставки с покупателями, заключение договоров с поставщиками сырья и оборудования.
Стадия реализации — 6 мес:
1. Разработка пилотного графика производственных работ, генерального плана строительства — 2 мес.
2. Заключение необходимых договоров со строительными подрядчиками, поставщиками оборудования и сырья, договора на покупку земли — 1 мес.
3. Получение разрешительной документации — 2 мес.
4. Подготовка производственной площадки и закупка оборудования — 4 мес.
5. Монтаж оборудования и пуско-наладочные работы — 1 мес.
6. Запуск производства — 1 мес.
Наглядно проследить этапы реализации проекта можно на диаграмме Ганта (Приложение 3).
Естественно, это весьма упрощенная схема. Для написания рабочих планов используются специальные программные средства, например, Primavera, MS Project и другие. Также проводится подробная декомпозиция (разбиение больших этапов проекта на составные, меньшие по продолжительности работы) работ, оптимизация по времени и ресурсам и пр. В рамках данной работы мы не будем подробно останавливаться на описании подобных средств и не станем использовать специальные методы. Цель раздела — показать в общем как на практике проводится календарное планирование.
Данный этап является весьма важным для реализации строительства нового производства и оказывает решающее воздействие на успех всего проекта. Для построения календарных графиков необходимо привлечение специалистов, имеющих значительный опыт работы в данной сфере. Наиболее логичным будет являться привлечение сотрудников профильных организаций, которые занимаются данными вопросами и работают в области управления проектами.
3.2 Расчет затрат на предпроектные работы
Все стадии, предшествующие началу реализации проекта, требуют определенных затрат. Основными категориями затрат будут:
1. Затраты на работу команды проекта.
2. Разработка бизнес-плана и проектной документации.
Общие затраты на документацию проекта составят 2 872 тыс. рублей и состоят из:
· Разработка бизнес-плана: 490 тыс. руб.
· ТЭО: 440 тыс. руб.
· Генеральный план строительства: 570 тыс. руб.
· Календарное и ресурсное планирование с оптимизацией: 250 тыс.
· Получение разрешительных документов (включая коммерческие расходы): 1 122 тыс.
Таким образом, затраты на предпроектные работы составят 1750 тыс. рублей, из которых 490 тыс. уйдут на создание бизнес-плана.
Следующей важной расходной статьей является оплата работы команды проекта. Оценим их объем:
· Прединвестиционная стадия: 3 человека по 45 тыс. руб. х 3 мес. = 405 тыс. руб.
· Стадия реализации проекта: 3 чел. по 45 тыс. руб. х 6 мес. = 810 тыс. руб.
Сюда также стоит отнести затраты на привлечение дополнительных специалистов, которые будут привлекаться на стадии реализации проекта. Приблизительно можно оценить их услуги в 1300 тыс. Таким образом, общие затраты на предпроектную работу составят 5 097 тыс. руб.
Данные расходы необходимо включить в затратную часть бизнес-плана, что и было сделано. Часто распространены ситуации, когда при создании производства не учитываются данные расходы из-за незначительности их объема. Это не правильно. Ведь даже в нашем случае эти затраты составляют почти 3 % от инвестиционных затрат.
Не учет данных затрат может привести к нехватке инвестиций, «перекраиванию» бюджета и, как следствию, снижению вероятности эффективной реализации проекта.
3.3 Контроль проекта
Основной целью контроля проекта является обеспечение выполнения плановых показателей и повышение общей эффективности функций планирования и контроля проекта.
Содержание контроля проекта состоит в определении результатов деятельности на основе оценки и документирования фактических показателей выполнения работ и сравнения их с плановыми показателями.
Система имеет вход, выход и процесс исполнения проекта, который может соответствовать также любой части проекта, пакету работ, работе. Выходные показатели контролируются, сравниваются с целевыми по бизнес-плану и графику работ (сроками, ограничениями на ресурсы и т.д., то есть с некоторыми фиксированными параметрами). Если они отличаются, то по цепи обратной связи формируется корректирующее воздействие, которое возвращается назад на вход системы для устранения возникших отклонений или корректировки входных параметров.
Обычно вследствие непредсказуемых изменений внешнего окружения проекта и непредвиденных обстоятельств в самой организации длительность выполнения проекта, фактическая стоимость, а иногда и технология выполнения работ, составляющая основу процесса, отличаются от запланированных.
На практике только 5% проектов реализуются в соответствии с первоначальными планами. Чем сложнее и технологичнее проект, тем чаще возникает необходимость перепланирования, и тем большая нагрузка ложится на систему управления проектом, на её подсистемы планирования и контроля. Именно поэтому крайне важна детальная проработка документации проекта на предпроектной стадии, о чем автор данной работы говорил ранее.
· тщательное планирование всех работ, выполнение которых необходимо для завершения проекта;
· точная оценка времени, ресурсов и затрат;
· учет фактического выполнения и затрат во временном разрезе;
· периодическая переоценка времени и затрат, необходимых для выполнения оставшейся работы;
· многократное, периодическое сравнение фактического выполнения и затрат с графиком и бюджетом.
А учитывая тот факт, что с течением времени могут измениться и потребности, для удовлетворения которых разрабатывался проект, необходимо корректировать любые изменения в проекте. Первоначальный план может оказаться несостоятельным из-за различных факторов, например, из-за сдвига сроков начала проекта, пересмотра условий финансирования, изменения потребностей, неточного планирования зависимостей между работами, временных оценок и ресурсных ограничений для работ, задержки в передаче рабочей документации или отсутствия необходимого оборудования у подрядчиков, непредвиденных технических затруднений или изменений внешних условий.
Тем не менее, все основные элементы проекта должны контролироваться руководством. Менеджер проекта должен определить процедуру и установить последовательность сбора данных через определенные интервалы времени, производить анализ полученных данных, анализировать текущие расхождения фактических и плановых показателей и прогнозировать влияние текущего состояния дел на выполнение оставшихся объемов работ и т.д.
Процессы контроля проекта тесно взаимосвязаны и могут быть представлены при необходимости как один интегрированный процесс, состоящий из выбранных процессов. Например, совместная реализация процессов ведения отчетности, контроля изменений содержания, контроля расписания и контроля затрат может быть представлена в виде трехэтапного процесса отслеживания фактического состояния работ, анализа результатов и измерения прогресса и проведения корректирующих действий для достижения целей проекта:
· отслеживание: сбор и документирование фактических данных; определение в официальных и неофициальных отчетах степени соответствия фактического выполнения запланированным показателям;
· анализ: оценка текущего состояния работ и сравнение достигнутых результатов с запланированными; определение причины и путей воздействия на отклонения от выполнения плана;
· корректировка: планирование и осуществление действий, направленных на выполнение работ в соответствии с планом, минимизацию неблагоприятных отклонений или получения преимуществ от возникновения благоприятных отклонений.
3.4 Закрытие проекта
К пусконаладочным работам относится комплекс мероприятий и работ, выполняемых в период подготовки и проведения индивидуальных испытаний комплексного опробования оборудования.
Период индивидуальных испытаний включает в себя проведение монтажных и пусконаладочных работ с целью подготовки отдельных машин, устройств, агрегатов и сооружений к их приемке рабочей комиссией для комплексного опробования.
До начала индивидуальных испытаний осуществляются пусконаладочные работы по электротехническим устройствам, автоматизированным системам управления, санитарно-техническому и силовому оборудованию.
Объем и условия выполнения пусконаладочных работ определяются отраслевыми правилами приемки в эксплуатацию законченных строительством объектов, утвержденными соответствующими министерствами и ведомствами РФ по согласованию с Минстроем России.
Основными этапами закрытия контракта являются:
· проверка финансовой отчетности;
· выявление невыполненных обязательств;
· завершение невыполненных обязательств;
· гарантийное обслуживание и окончательные расчеты.
Невыполненные обязательства должны быть завершены полностью на этапе закрытия контракта, однако их выявление должно осуществляться постоянно в течение всего времени выполнения контракта. В результате проверки устанавливаются:
1. Объемы работ, не требующие дополнительных усилий и готовых к закрытию;
2. Объемы работ, требующих завершения для выполнения договорных обязательств.
На этапе завершения невыполненных обязательств предпринимаются усилия для исправления брака и устранения недоделок. В случае если эти усилия дорогостоящи и длительны, руководитель проекта должен урегулировать проблемы с заказчиком путем уступок с его стороны в отношении некоторых требований или путем уплаты штрафа.
Если работа своевременно не выполнена, то должен рассматриваться вопрос об изменении контракта. Ведение переговоров с целью изменения условий контракта производится до его закрытия и окончательных платежей. Все изменения в контракте утверждаются заказчиком, и до его утверждения никакие дополнительные работы не выполняются. Информацию о выполнении всех работ по контрактам руководитель проекта передает комиссии, принимающей объект.
Закрытие контракта должно сопровождаться завершением расчетов по нему, т.е. выпиской счета для осуществления окончательного платежа.
Оплата подрядных работ при сдаче объекта в эксплуатацию зависит от качества выполнения работ. Если в процессе сдачи объекта в эксплуатацию обнаружены дефекты, оплата выполненных подрядных работ производится за вычетом «гарантийного резерва». Данный резерв создается подрядчиком до начала строительства и возвращается ему при отсутствии строительных дефектов. Несмотря на наличие такого механизма, как «гарантийный резерв», затраты, связанные с исправлением дефектов, могут быть весьма существенными.
Эксплуатационные испытания и закрытие контракта являются основными этапами завершения проекта, в процессе которых устанавливается соответствие решений, принятых заказчиком при разработке концепции проекта, результатом, полученным при его реализации, а также производятся окончательные расчеты с исполнителем (подрядчиком).
Выход из проекта является вынужденным, но необходимым решением в условиях снижения эффективности реализации проекта, в том числе по показателям продолжительности строительства, роста цен на основные строительные материалы, повышения стоимости выполнения строительно-монтажных работ, роста расходов на оплату труда, повышения роста конкуренции в отрасли и спада экономической активности в отрасли, в которой реализуется инвестиционный проект; возрастания объемов заемных инвестиционных ресурсов, повышения ставки процента за кредит в связи с изменением конъюнктуры рынка, недостаточно обоснованного выбора подрядчиков для реализации проекта, ужесточения системы налогообложения и пр. Основным критерием для принятия решения по выходу из проекта должен служить ожидаемый уровень доходности в изменившихся условиях его реализации.
Заключение
Развитие рыночной экономики характеризуется усилением ее организованности и планомерности. Планомерность как способ преодоления рыночных стихии и порождаемых ею социальных конфликтов приобретает принципиально новую ценность, становясь средством преодоления кризисов и угроз.
В управлении проектами планирование занимает основное место, воплощая в себе организующее начало всего процесса реализации проекта. Сущность планирования состоит в обосновании целей и способов их удовлетворения на основе выявления детального комплекса работ, определения эффективных методов и способов, ресурсов всех видов, необходимых для установления взаимодействия между организациями-участниками проекта.
Деятельность по разработке планов охватывает все этапы создания и исполнения проекта. Она начинается с участия руководителя проекта (проект-менеджера) в процессе разработки концепции проекта, продолжается при выборе стратегических решений по проекту, а также при разработке его деталей, включая составление контрактных предложений, заключение контрактов, выполнение работ, и заканчивается при завершении проекта.
На этапе планирования определяются все необходимые параметры реализации проекта: продолжительность по каждому из контролируемых элементов проекта, потребность в трудовых, материально-технических и финансовых ресурсах, сроки поставки сырья, материалов, комплектующих и технологического оборудования, сроки и объемы привлечения проектных, строительных и других организаций. Процессы и процедуры планирования проекта должны обеспечивать реализуемость проекта в заданные сроки с минимальной стоимостью, в рамках нормативных затрат ресурсов и с надлежащим качеством.
Бизнес-планирование является самостоятельным видом плановой деятельности, включающим: анализ внешней среды, постановку целей, реализацию процесса планирования и продвижение результатов на рынке капиталов.
Многие авторы придерживаются точки зрения о том, что бизнес-план в деятельности любой организации — необходимый инструмент производственного планирования. С его помощью достаточно легко предугадать возрастающий объем производства, просчитать возможную прибыль или убыток, оценить целесообразность выпуска на рынок нового продукта и т.д. И, действительно, составление бизнес-плана облегчает работу предприятия, позволяет анализировать ситуацию на рынке, конкурентов, конкурирующих товаров и предпринимать необходимые меры для получения максимальной прибыли, расширению производства и т.д.
После реализации бизнес-плана организация обычно, выйдя на устойчивый режим работ, вносит новые элементы планирования и организации в свое производство.
В данной выпускной квалификационной работы автор, на основе анализа теоретического материала в области создания нового бизнеса, сформировал реальный проект создания нового производства. Выбор направления производства проводился с учетом ситуации на западных рынках, как примера развития отечественного рынка в перспективе 5-10 лет.
Развитие российского рынка металлов в последнее время напоминает путь, выбранный европейскими трейдерами некоторое время назад. Так, на данный момент, в России сбывается не более 2-5% металлопроката с обработкой. В то время как в Европе более 75% продаж составляет обработанный металл, который имеет более высокую добавочную стоимость. Таким образом, было выявлено направление будущего производства: металло-сервисная база по производству и обработке металла и металлоконструкций.
Далее было проведено подробное исследование экономической обоснованности создания нового производства. Способом обоснования проекта являлся бизнес-план. Анализ ситуации отрасли и построение финансовой модели будущего производственного предприятия на 5 лет показали целесообразность создания подобной металло-сервисной базы.
Затем была рассмотрена систему управления проектом создания нового производства. Основной акцент был сделан на анализ предпроектных работ, оценке их стоимости и важности проведения комплексной оценки всех сторон работы будущего производства. По подсчетам автора, затраты на предпроектные исследования составили около 5 млн. руб., что составляет около 3% от общих инвестиционных затрат. Сюда включены как расходы на подготовку документов проекта (бизнес-план, ТЭО, генеральный план строительства) и разрешительной документации, так и затраты на содержание команды проекта. В данной части мы также провели анализ основных этапов работ по реализации проекта (после получения финансирования): подготовку к строительству, строительство нового производственного объекта и ввод в эксплуатацию (монтажные и пусконаладочные работы). По каждой стадии реализации проекта были назначены ответственные лица с описанием их обязанностей.
Стоит отметить, что состав команды меняется в зависимости от нахождения проекта на той или иной стадии реализации. На некоторых участках работ требовалось привлечение внешних консультантов и подрядчиков для выполнения специфических задач. Но на всех уровнях неизменно должен присутствовать менеджер проекта, который является координатором действий команды.
В ходе проведенной автором работы были сделаны выводы, что использование проектных методов при создании нового производства, как, впрочем, и при создании любого другого проекта, оказывает однозначно положительное воздействие на успешность реализации проекта. Это достигается не только благодаря скоординированным действиям всех участников и составляющих проекта, но и за счет тщательной проработки каждого этапа реализации проекта, выявления и корректировки показателей проекта.
Таким образом, без использования проектных методов, вероятность успешной реализации проекта по созданию нового производства будет низкой.
Список использованной литературы
1. Гражданский кодекс РФ. Официальный текст, действующая редакция. — М: Издательство «Экзамен», 2010. — 336 с.
2. Земельный кодекс Российской Федерации — М.: изд-во «Омега-Л, 2010. — 112с. — (Б-ка российского законодательства).
3. Федеральный закон от 25.02.1999 N 39-ФЗ «Об инвестиционной деятельности в РФ, осуществляемой в форме капиталовложений» (ред. от 23.07.2010).
4. Баринов В.А., Харченко В.Л. Стратегический менеджмент: Учебник. — М.: ИНФРА-М, 2008. — 237 с.
5. Басовский Л.Е. Менеджмент: Учебное пособие. — М.: ИНФРА — М, 2007. — 216 с.
6. Белякова М.Ю. Система управления риском на этапе инвестиционного процесса // Справочник экономиста. — 2008. — №1. — с.24-28
7. Берл Густав и др. Мгновенный бизнес-план. Двадцать быстрых шагов к успеху. Пер. с англ. — М.: Дело ЛТД, 2009. — 283 с.
8. Богатин Ю.В., Швандар В.А. Оценка эффективности бизнеса и инвестиций. — М.: Юнити, 2005.
9. Бражко Е.И., Серебрякова Г.В., Смирнов Э.А. Управленческие решения: Учебное пособие. — М.: Издательство РИОР, 2008. — 126 с.
10. Валдайцев СВ. Оценка бизнеса и управление стоимостью предприятия. — М.: ЮНИТИ-ДАНА, 2010. — 720 с.
11. Вершигора Е.Е. Менеджмент: Учебное пособие. — 2-е изд., перераб. и доп. — М.: ИНФРА-М, 2008. — 283 с.
12. Виленский П.Л. Лившиц В.Н., Смоляк С.А. Оценка эффективности инвестиционных проектов. Теория и практика. — М.: Дело, 2007. — 832 с.
13. Винокуров В.А. Организация стратегического управления на предприятии. — М.: Центр экономики и маркетинга, 2008. — 160 с.
14. Волков А., Куликов М., Марченко А. Создание рыночной стоимости и инвестиционной привлекательности. — М.: Вершина, 2007.
15. Володин В.В., Огай О.А., Нефедов Ю.В. Операционный менеджмент. — М.: Маркет-ДС, 2009.
16. Головань С.И. Бизнес-планирование: Учебное пособие. — Ростов-на-Дону: Феникс, 2007. — 320 с.
17. Горохов Н.Ю., Малев В.В. Бизнес-планирование и инвестиционный анализ. — М.: Информационно-издательский дом Филинъ, 2006. — 208 с.
18. Грузинов В.П., Грибов В.Д. Экономика предприятия: Учеб. Пособие. — 5-е изд. — М.: Финансы и статистика, 2007. — 208 с.
19. Дамодаран А. Инвестиционная оценка. Инструменты и техника оценки любых активов. /Пер. с англ. — М.: Альпина Бизнес-Букс, 2009.
20. Дипроуз Д. Управление проектами: как быстро и эффективно перейти от операционного менеджмента к проектному. — М.: Эксмо, 2008.
21. Дитхелм Г. Управление проектами. В 2 т.Т. I: Пер с нем. — СПб.: Бизнесс-пресса, 2004.
22. Инвестиции: учебное пособие / Г, П. Подшиваленко, Н.И. Лахметкина, М.В. Макарова. — 3-е изд., перераб. и доп. — М.: КНОРУС, 2010. — 210 с.
23. Киселев В. Об оценке эффективности инвестиций // Экономист. — 2009. — №3. — с.34-37.
24. Ковалев В.В. Введение в финансовый менеджмент. — М.: Финансы и статистика, 2007. — 456 с.
25. Круглов М.И. Стратегическое управление компанией. — М.: Деловая литература, 2007. — 758 с.
26. Кузнецов А.И. Технология бизнес-планирования: Учеб. пособие / Под ред.А. А. Колобова, Кузнецова А.И., Омельченко И.Н. — М., 2008. — 192с.
27. Кузнецов Б.Т. Инвестиции. — М.: Юнити, 2009. — 411 с.
28. Лапыгин Ю.Н. Управление проектами. От планирования до оценки эффективности. — М.: Омега-Л, 2007.
29. Мазур И.И., Шапиро В.Д., Ольдерогге Н.Г. Управление проектами: учебное пособие / Под общ. Ред И.И. Мазура. — 4-е изд. — М.: Омега-Л, 2009.
30. Марголин А.М. Инвестиции: Учебник. — М.: РАГС, 2010. — 464 с.
31. Пивоваров К.В. Бизнес-планирование: Учебно-методическое пособие.7-е изд. — М.: Издательско-торговая корпорация «Дашков и К», 2008. — 164с.
32. Попов В.М. Бизнес-планирование: Учебник. — 4-е издание. — М.: Финансы и статистика, 2009. — 816с.
33. Просветов Г.И. Управление проектами. Задачи и решения. — М.: Альфа-Пресс, 2010.
34. Старик Д.Э. Оценка эффективности инвестиционных проектов // Финансы. — 2008. — №10. — с.38-43.
35. Товб А.С., Ципес Г.Л. Управление проектами: стандартные, методы, опыт. — М.: Олимп-Бизнес, 2007.
36. Тренев Н.Н. Стратегическое управление: учебное пособие для вузов. — М.: «Издательство ПРИОР», 2009. — 288 с.
37. Управление организацией: Учебник / Под ред.А.Г. Поршнева, З.П. Румянцевой. — 4-е изд., перераб. и доп. — М.: ИНФРА-М, 2009. — 669 с.
38. Управление проектом. Основы проектного управления: учебник / кол. авт.: под ред. проф. М.А. Разу. — М.: КНОРУС, 2009.
39. Финансы и кредит. Учебник. Под редакцией проф. М.В. Романовского, проф. Г.Н. Белоглазовой, 3-е изд, перераб. и доп. М.: изд-во Высшее образование. 2009. — 609 с.
40. Хелдман К. Профессиональное управление проектом / Пер. с англ. — СПб.: БИНОМ. Лаборатория знаний, 2005.
41. Черняк В.З. Бизнес-планирование: учебник. — М.: КНОРУС, 2007. — 536 с.
42. Чиненов М.В. Инвестиции: учебное пособие. — М.: КНОРУС, 2009. — 248 с.
43. Шеремет А.Д., Сайфулин Р.С. Методика финансового анализа. — М.: ИНФРА-М, 2008. — 430 с.
44. Аналитика компании MetalTorg.ru (2007-2009).
45. Аналитические обзоры металлургического комплекса РФ, проведенные рейтинговым агентством raexpert.ru (2004-2009).
Приложения
Производственные расходы проекта за 3 года, руб.
Общие затраты | ||||||||||||
3 квартал | 4 квартал | 5 квартал | 6 квартал | 7 квартал | 8 квартал | 9 квартал | 10 квартал | 11 квартал | 12 квартал | 13 квартал | 14 квартал | |
Трубопрокатный цех | ||||||||||||
ФОТ | 510 000 | 520 200 | 530 604 | 541 216 | 552 040 | 563 081 | 574 343 | 585 830 | 597 546 | 609 497 | 621 687 | 634 121 |
Общепроизводственные расходы | 222 750 | 445 500 | 668 250 | 891 000 | 1 113 750 | 1 336 500 | 1 559 250 | 1 782 000 | 1 782 000 | 1 782 000 | 1 782 000 | 1 782 000 |
Общехозяйственные расходы | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 |
Материалы | 244 350 | 488 700 | 733 050 | 977 400 | 1 221 750 | 1 466 100 | 1 710 450 | 1 954 800 | 1 954 800 | 1 954 800 | 1 954 800 | 1 954 800 |
Электроэнергия | 148 500 | 297 000 | 445 500 | 594 000 | 742 500 | 891 000 | 1 039 500 | 1 188 000 | 1 188 000 | 1 188 000 | 1 188 000 | 1 188 000 |
Сетка | ||||||||||||
Сырье | 729 300 | 1 458 600 | 2 187 900 | 2 917 200 | 3 646 500 | 4 375 800 | 5 105 100 | 5 834 400 | 5 834 400 | 5 834 400 | 5 834 400 | 5 834 400 |
ФОТ | 416 160 | 424 483 | 432 973 | 441 632 | 450 465 | 459 474 | 468 664 | 478 037 | 487 598 | 497 350 | 507 297 | 517 443 |
Общепроизводственные расходы | 6 806 | 13 613 | 20 419 | 27 225 | 34 031 | 40 838 | 47 644 | 54 450 | 54 450 | 54 450 | 54 450 | 54 450 |
Общехозяйственные расходы | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 |
Материалы | 7 466 | 14 933 | 22 399 | 29 865 | 37 331 | 44 798 | 52 264 | 59 730 | 59 730 | 59 730 | 59 730 | 59 730 |
Электроэнергия | 4 538 | 9 075 | 13 613 | 18 150 | 22 688 | 27 225 | 31 763 | 36 300 | 36 300 | 36 300 | 36 300 | 36 300 |
АПР | ||||||||||||
Сырье | 26 325 000 | 52 650 000 | 78 975 000 | 105 300 000 | 131 625 000 | 157 950 000 | 184 275 000 | 210 600 000 | 210 600 000 | 210 600 000 | 210 600 000 | 210 600 000 |
ФОТ | 306 000 | 312 120 | 318 362 | 324 730 | 331 224 | 337 849 | 344 606 | 351 498 | 358 528 | 365 698 | 373 012 | 380 473 |
Общепроизводственные расходы | 222 750 | 445 500 | 668 250 | 891 000 | 1 113 750 | 1 336 500 | 1 559 250 | 1 782 000 | 1 782 000 | 1 782 000 | 1 782 000 | 1 782 000 |
Общехозяйственные расходы | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 |
Материалы | 244 350 | 488 700 | 733 050 | 977 400 | 1 221 750 | 1 466 100 | 1 710 450 | 1 954 800 | 1 954 800 | 1 954 800 | 1 954 800 | 1 954 800 |
Электроэнергия | 135 000 | 270 000 | 405 000 | 540 000 | 675 000 | 810 000 | 945 000 | 1 080 000 | 1 080 000 | 1 080 000 | 1 080 000 | 1 080 000 |
Правильно-отрезной цех | ||||||||||||
Сырье | 3 612 375 | 7 224 750 | 10 837 125 | 14 449 500 | 18 061 875 | 21 674 250 | 25 286 625 | 28 899 000 | 28 899 000 | 28 899 000 | 28 899 000 | 28 899 000 |
ФОТ | 102 000 | 104 040 | 106 121 | 108 243 | 110 408 | 112 616 | 114 869 | 117 166 | 119 509 | 121 899 | 124 337 | 126 824 |
Общепроизводственные расходы | 29 391 | 58 781 | 88 172 | 117 563 | 146 953 | 176 344 | 205 734 | 235 125 | 235 125 | 235 125 | 235 125 | 235 125 |
Общехозяйственные расходы | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 |
Материалы | 32 241 | 64 481 | 96 722 | 128 963 | 161 203 | 193 444 | 225 684 | 257 925 | 257 925 | 257 925 | 257 925 | 257 925 |
Электроэнергия | 19 594 | 39 188 | 58 781 | 78 375 | 97 969 | 117 563 | 137 156 | 156 750 | 156 750 | 156 750 | 156 750 | 156 750 |
Трубогибочный цех | ||||||||||||
Сырье | 110 000 | 132 000 | 176 000 | 220 000 | 242 000 | 264 000 | 330 000 | 440 000 | 440 000 | 440 000 | 440 000 | 440 000 |
ФОТ | 204 000 | 208 080 | 212 242 | 216 486 | 220 816 | 225 232 | 229 737 | 234 332 | 239 019 | 243 799 | 248 675 | 253 648 |
Общепроизводственные расходы | 825 | 990 | 1 320 | 1 650 | 1 815 | 1 980 | 2 475 | 3 300 | 3 300 | 3 300 | 3 300 | 3 300 |
Общехозяйственные расходы | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 | 111 459 |
Материалы | 905 | 1 086 | 1 448 | 1 810 | 1 991 | 2 172 | 2 715 | 3 620 | 3 620 | 3 620 | 3 620 | 3 620 |
Электроэнергия | 550 | 660 | 880 | 1 100 | 1 210 | 1 320 | 1 650 | 2 200 | 2 200 | 2 200 | 2 200 | 2 200 |
Дополнительные расходы | ||||||||||||
ФОТ | 2 379840 | 2 427 437 | 2 475 986 | 2 525 505 | 2 576 015 | 2 627 536 | 2 680 086 | 2 733 688 | 2 788 362 | 2 844 129 | 2 901 012 | 2 959 032 |
Вода | 651 974 | 651 974 | 651 974 | 651 974 | 651 974 | 651 974 | 651 974 | 651 974 | 651 974 | 651 974 | 651 974 | 651 974 |
Электроэнергия | 300 000 | 300 000 | 300 000 | 300 000 | 300 000 | 300 000 | 300 000 | 300 000 | 300 000 | 300 000 | 300 000 | 300 000 |
ИТОГ | 37 523 959 | 69 609 185 | 101 718 435 | 133 829 282 | 165 919 305 | 198 010 990 | 230 149 284 | 262 334 220 | 262 424 231 | 262 516 042 | 262 609 690 | 262 705 210 |
Платежи по кредиту | 74311059,48 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 |
Финансовая состоятельность проекта
Затраты | ||||||||||||||
Отчетный период | 1 квартал | 2 квартал | 3 квартал | 4 квартал | 5 квартал | 6 квартал | 7 квартал | 8 квартал | 9 квартал | 10 квартал | 11 квартал | 12 квартал | 13 квартал | 14 квартал |
Трубопрокатный цех | 64 865 632 | |||||||||||||
Объем производства, тн | 1 350 | 2 700 | 4 050 | 5 400 | 6 750 | 8 100 | 9 450 | 10 800 | 10 800 | 10 800 | 10 800 | 10 800 | ||
Цена продукции, руб/тн | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | ||
Выручка, руб. | 29 700 000 | 59 400 000 | 89 100 000 | 118 800 000 | 148 500 000 | 178 200 000 | 207 900 000 | 237 600 000 | 237 600 000 | 237 600 000 | 237 600 000 | 237 600 000 | ||
Общие затраты, руб. | 28 581 618 | 56 140 638 | 83 699 984 | 111 259 664 | 138 819 683 | 166 380 048 | 193 940 767 | 221 501 846 | 221 520 592 | 221 539 714 | 221 539 713,54 | 221 539 713,54 | ||
Прибыль, руб. | 1 118 382 | 3 259 362 | 5 400 016 | 7 540 336 | 9 680 317 | 11 819 952 | 13 959 233 | 16 098 154 | 16 079 408 | 16 060 286 | 16 060 286,46 | 16 060 286,46 | ||
Цех по производству сетки | 2 970 000 | |||||||||||||
Объем производства, тн | 41 | 83 | 124 | 165 | 206 | 248 | 289 | 330 | 330 | 330 | 330 | 330 | ||
Цена продукции, руб/тн | 24 000 | 24 000 | 24 000 | 24 000 | 24 000 | 24 000 | 24 000 | 24 000 | 24 000 | 24 000 | 24 000 | 24 001 | ||
Выручка, руб. | 990 000 | 1 980 000 | 2 970 000 | 3 960 000 | 4 950 000 | 5 940 000 | 6 930 000 | 7 920 000 | 7 920 000 | 7 920 000 | 7 920 000 | 7 920 330 | ||
Общие затраты | 1 275 729 | 2 032 162 | 2 788 762 | 3 545 531 | 4 302 474 | 5 059 593 | 5 816 893 | 6 574 376 | 6 583 937 | 6 593 689 | 6 603 636 | 6 613 782 | ||
Прибыль, руб. | -285 729 | -52 162 | 181 238 | 414 469 | 647 526 | 880 407 | 1 113 107 | 1 345 624 | 1 336 063 | 1 326 311 | 1 316 364 | 1 306 548 | ||
Правильно-отрезной цех | 2 310 000 | |||||||||||||
Объем производства, тн | 178 | 356 | 534 | 713 | 891 | 1 069 | 1 247 | 1 425 | 1 425 | 1 425 | 1 425 | 1 425 | ||
Цена продукции, руб/тн | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 000 | 22 001 | ||
Выручка, руб. | 3 918 750 | 7 837 500 | 11 756 250 | 15 675 000 | 19 593 750 | 23 512 500 | 27 431 250 | 31 350 000 | 31 350 000 | 31 350 000 | 31 350 000 | 31 351 425 | ||
Общие затраты, руб. | 3 907 059 | 7 602 699 | 11 298 380 | 14 994 102 | 18 689 867 | 22 385 675 | 26 081 528 | 29 777 425 | 29 779 768 | 29 782 158 | 29 784 596 | 29 787 083 | ||
Прибыль, руб. | 11 691 | 234 801 | 457 870 | 680 898 | 903 883 | 1 126 825 | 1 349 722 | 1 572 575 | 1 570 232 | 1 567 842 | 1 565 404 | 1 564 342 | ||
Трубогибочный цех | 1 980 000 | |||||||||||||
Объем производства, тн | 5 | 6 | 8 | 10 | 11 | 12 | 15 | 20 | 20 | 20 | 20 | 20 | ||
Цена продукции, руб/тн | 40 000 | 40 000 | 40 000 | 40 000 | 40 000 | 40 000 | 40 000 | 40 000 | 40 001 | 40 002 | 40 003 | 40 004 | ||
Выручка, руб. | 200 000 | 240 000 | 320 000 | 400 000 | 440 000 | 480 000 | 600 000 | 800 000 | 800 020 | 800 040 | 800 060 | 800 080 | ||
Общие затраты, руб. | 427 739 | 454 275 | 503 349 | 552 505 | 579 291 | 606 163 | 678 036 | 794 911 | 799 598 | 804 378 | 809 254 | 814 227 | ||
Прибыль, руб. | -227 739 | -214 275 | -183 349 | -152 505 | -139 291 | -126 163 | -78 036 | 5 089 | 422 | -4 338 | -9 194 | -14 147 | ||
Валовая прибыль, руб. | -147 207 632 | -31 855 162 | 26 881 978 | -151 685 | 2 427 815 | 5 005 718 | 7 564 445 | 10 121 510 | 12 711 966 | 15 335 780 | 15 245 769 | 15 153 958 | 15 060 310 | 14 964 790 |
Прочие капитальные затраты, руб. | 77 954 000 | |||||||||||||
Прочие постоянные затраты, руб. | 2 257 974 | 3 331 814 | 3 379 411 | 3 427 960 | 3 477 480 | 3 527 990 | 3 579 510 | 3 632 061 | 3 685 662 | 3 740 336 | 3 796 103 | 3 852 986 | 3 911 006 | |
Затраты на оборотный капитал, руб. | 29 597 188 | |||||||||||||
Обслуживание банковского кредита, руб. | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 | 24 770 353,16 |
Чистая прибыль, руб. | -169787094 | -29664271 | 22095380 | 1549796 | 3510217 | 5469422 | 7414056 | 9357425 | 11326171 | 13320270 | 13251862 | 13182085 | 13110913 | 13038317 |
График производства работ проекта (диаграмма Ганта)
январь | февраль | март | апрель | май | июнь | июль | август | сентябрь | |||
Прединвестиционная стадия | |||||||||||
Подготовка основных документов проекта бизнес-план, ТЭО и проч. * | |||||||||||
Поиск строительных подрядчиков | |||||||||||
Поиск и заключение договоров на поставки | |||||||||||
Стадия реализации | |||||||||||
Разработка пилотного графика работ, генерального плана строительства | |||||||||||
Заключение необходимых договоров с поставщиками и подрядчиками | |||||||||||
Получение разрешительной документации | |||||||||||
Подготовка производственной площадки и закупка оборудования | |||||||||||
Монтаж оборудования и пуско-наладочные работы | |||||||||||
Запуск производства |
· критический путь (самая длительная по срокам последовательная цепочка операций) указан красным цветом
[1] Круглов М.И. Стратегическое управление компанией. — М.: Деловая литература, 2007. — с. 234
[2] Товб А.С., Ципес Г.Л. Управление проектами: стандартные, методы, опыт. — М.: Олимп-Бизнес, 2007. — с. 17.
[3] Просветов Г.И. Управление проектами. Задачи и решения. — М.: Альфа-Пресс, 2010. — с. 52
[4] В литературе часто можно встретить термины «стадии процесса управления» или «группы процессов управления», что, на наш взгляд, не столь удачно для элементов процессов управления, повторяющихся на разных стадиях жизненного цикла проекта и при управлении всеми функциональными областями проекта. Часто встречающийся термин «фазы жизненного цикла», на наш взгляд, также не слишком удачен для не повторяющихся во времени и, как правило, не существующих одновременно элементов жизненного цикла проекта. Поэтому мы используем вместо него термин «стадии жизненного цикла».
[5] Мазур И.И., Шапиро В.Д., Ольдерогге Н.Г. Управление проектами: учебное пособие / Под общ. Ред И.И. Мазура. — 4-е изд. — М.: Омега-Л, 2009. — с. 71
[6] Управление проектом. Основы проектного управления: учебник / кол. авт.: под ред. проф. М.А. Разу. — М.: КНОРУС, 2009. — с. 48
[7] Дипроуз Д. Управление проектами: как быстро и эффективно перейти от операционного менеджмента к проектному. — М.: Эксмо, 2008. — с. 136
[8] Управление проектом. Основы проектного управления: учебник / кол. авт.: под ред. проф. М.А. Разу. — М.: КНОРУС, 2009. — с. 59
[9] Мазур И.И., Шапиро В.Д., Ольдерогге Н.Г. Управление проектами: учебное пособие / Под общ. Ред И.И. Мазура. — 4-е изд. — М.: Омега-Л, 2009. — с. 207
[10] Кузнецов А.И. Технология бизнес-планирования: Учеб. пособие / Под ред.А. А. Колобова, Кузнецова А.И., Омельченко И.Н. — М., 2008. — с. 11
[11] Пивоваров К.В. Бизнес-планирование: Учебно-методическое пособие. 7-е изд. — М.: Издательско-торговая корпорация «Дашков и К», 2008. — с. 25
[12] Черняк В.З. Бизнес-планирование: учебник. — М.: КНОРУС, 2007. — с. 124
[13] Попов В.М. Бизнес-планирование: Учебник. — 4-е издание. — М.: Финансы и статистика, 2009. — с. 161
[14] Головань С.И. Бизнес-планирование: Учебное пособие. — Ростов-на-Дону: Феникс, 2007. — с. 128
[15] Кузнецов А. И.. Технология бизнес-планирования: Учеб. пособие / Под ред. А.А. Колобова, Кузнецова А.И., Омельченко И.Н. — М., 2008. — с. 83
[16] Черняк В.З. Бизнес-планирование: учебник. — М.: КНОРУС, 2007. — с. 139
[17] Попов В.М. Бизнес-планирование: Учебник. — 4-е издание. — М.: Финансы и статистика,2009. — с. 32
[18] Горохов Н.Ю., Малев В.В. Бизнес-планирование и инвестиционный анализ. — М.: Информационно-издательский дом Филинъ, 2006. — с. 47
[19] Берл Густав и др. Мгновенный бизнес-план. Двадцать быстрых шагов к успеху. Пер. с англ. — М.: Дело ЛТД, 2009. — с. 24
[20] Пивоваров К.В. Бизнес-планирование: Учебно-методическое пособие. 7-е изд. — М.: Издательско-торговая корпорация «Дашков и К», 2008. — с. 53
[21] Управление проектом. Основы проектного управления: учебник / кол. авт.: под ред. проф. М.А. Разу. — М.: КНОРУС, 2009. — с. 247
[22] Головань С.И. Бизнес-планирование: Учебное пособие. — Ростов-на-Дону: Феникс, 2007. — с. 163
[23] Аналитика компании MetalTorg.ru (2007-2009)
[24] Аналитические обзоры металлургического комплекса РФ, проведенные рейтинговым агентством raexpert.ru (2004-2009).
[25] Аналитические обзоры металлургического комплекса РФ, проведенные рейтинговым агентством raexpert.ru (2004-2009).
[26] Точная стоимость земли оценивается отдельно в зависимости от вариантов, выбранных заказчиком.
[27] Капитальный ремонт оценивается отдельно.
[28] Либо нужно переориентироваться на другого поставщика.
[29] Включая затраты на монтаж оборудования.
[30] Имеется ввиду заимствованный в виде кредита оборотный капитал.Т. о. включается в сумму кредита.
[31] Планируется выполнения данного правила со второго года (5 квартала) с момента начала реализации проекта.
